Сколько стоит отделка СИП-дома 138 м² в КП «Истра-Лес», Истринский г.о., МО
Работы и черновые материалы по факту сдачи. Чистовые материалы заказчик покупал отдельно по своему выбору.
(22 000 ₽/м²)
Объект
Каркасно-панельный дом 138 м² в КП «Истра-Лес», Истринский г.о.. Отделка под ключ по пакету СТАНДАРТ: согласованная смета, поэтапная сдача работ, фотоотчёты скрытых этапов.
Комплектация СТАНДАРТ
Оптимальный набор для дачного и постоянного проживания: стандартная приточка, санузлы в плитке, ламинат в жилых, покраска стен.
Сроки и бригада
Проект реализован в 2021 году. Фактический срок отделки — 6 мес., бригада 4 чел.
Что входило в проект
12 позиций в 8 разделах — состав работ для дома 138 м² в КП «Истра-Лес», Истринский г.о., МО. Чистовые материалы заказчик выбирал сам, мы считали работы и черновые.
- Бойлер косвенного нагрева
- Комбинированное отопление: теплые полы + радиаторы
- Монтаж водоснабжения и канализации в доме
- Монтаж электрики
- Приточная вентиляция: стандарт
- Вытяжная вентиляция из влажных помещений
- Плиточные работы
- Монтаж гипсокартона на стены в один слой
- Отделка стен: покраска по шпатлевке
- Монтаж потолков: ГКЛ
- Монтаж напольного покрытия: ламинат
- Технический проект
Как мы делали этот объект
- 1Первый выезд на объект
- 2Электрика в OSB по «всему дому»
- 3Ход работ
- 4Чистовая отделка
- 5Сдача и приёмка
- 6Что мы вынесли из этого проекта
История этого проекта
К нам обратился собственник СИП-дома 138 м² в коттеджном посёлке «Истра-Лес»: предыдущая бригада ушла после черновой электрики, не закончив даже разводку отопления. Нужно было аккуратно принять чужую работу и довести до сдачи в 6 мес.
Первый выезд на объект

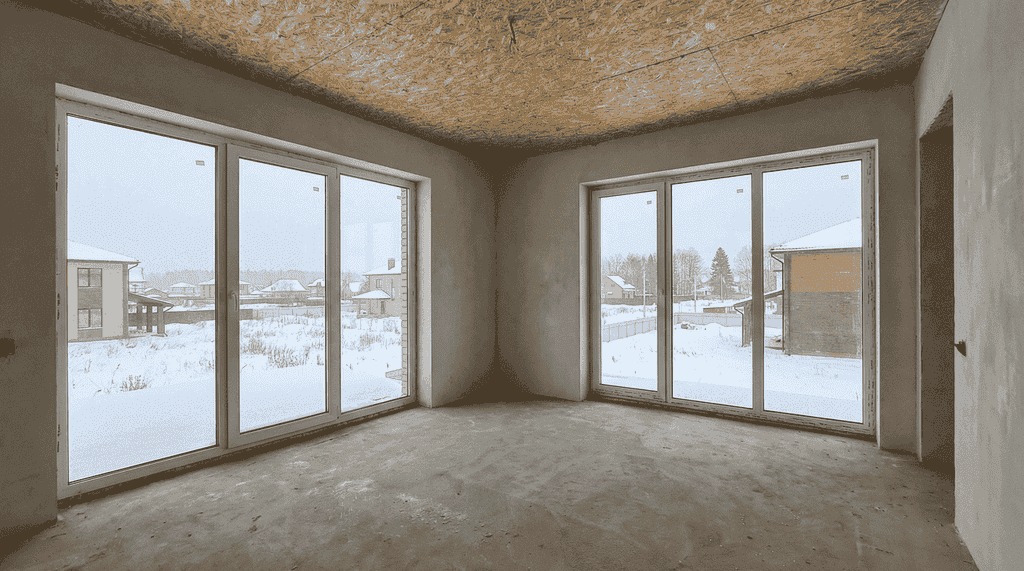

Стартовали в апреле 2021: погрузили инструмент, материал на первую неделю — направляющий профиль, грунт, плёнку — и в тот же день сделали обмерочный план под чистовую разводку. Бригада в составе 4 чел. приступила к работе по согласованному графику.
Электрика в OSB по «всему дому»
Когда вскрыли черновую электрику предыдущей бригады, нашли ошибки: кабель был проложен прямо в OSB штробами, без гофры, местами скобами через изоляцию. В СИП так нельзя — это и пожарная норма, и сама технология (нарушается несущая обшивка). Демонтировали 60 метров кабельной трассы, переразвели по плинтусным каналам и нишам в потолке с использованием ПНД-гофры.
Ход работ
В середине проекта пошли в отпуск двух ключевых мастеров — заранее перетасовали график так, чтобы на эти 10 дней пришлись только закупки и согласования по дизайну, а не активные работы.

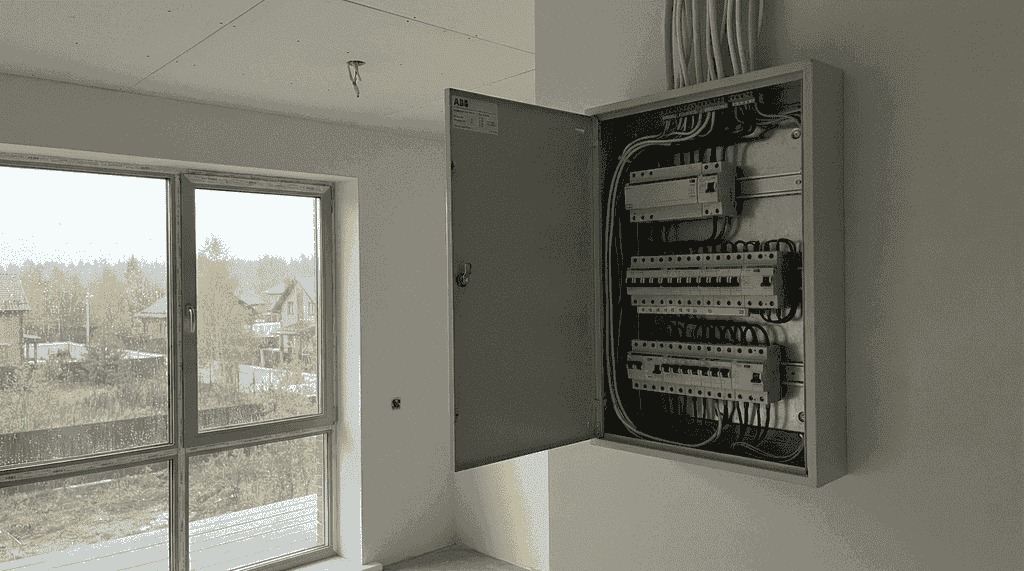

Чистовая электрика — отдельный этап на 8 дней. Установили 92 точки (розетки, выключатели, диммеры, выводы под бра), на щите развели по группам с маркировкой и составили схему для архива хозяина.

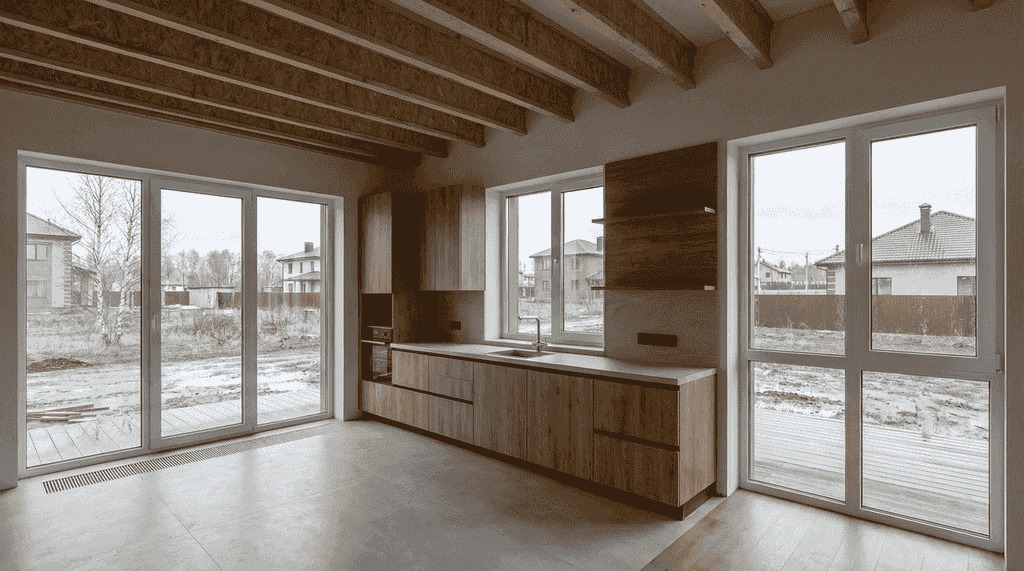

Чистовая отделка
Лестница из массива дуба пришла на объект в конце пятого месяца — её ставили предпоследним этапом, чтобы не повредить ступени при отделке второго этажа. Установка с проверкой геометрии заняла 4 дня.
Сдача и приёмка
Объект сдан в сентябре 2021, общий срок — 6 мес. Первое заселение прошло без авральных доделок: заказчик въезжал постепенно, по комнатам, и нашёл только два мелких замечания (подкрасить наличник и подтянуть петлю двери), которые мы устранили на следующий день.
«Когда нашли проблему с пароизоляцией кровли, нам не стали продавать переделку — сказали честно, что виновата строительная бригада, и предложили вариант с минимальной стоимостью. Это очень редкая ситуация в стройке».
Что мы вынесли из этого проекта
Из этого проекта мы для себя вынесли правило: никогда не начинать чистовую отделку без полностью запущенного отопления. Стены должны прогреться, влажность — стабилизироваться, и только потом — финишные слои.
Как делаются работы с этого объекта
Материалы по тем работам, что вошли в состав проекта — с узлами, ошибками и порядком.
- Ремонт стен после протечки крыши: сушка, ГКЛ, покраска
- Обои или покраска стен: что практичнее и дешевле
- Ступени из керамогранита для лестницы СИП-дома
- Скрытые двери-невидимки в СИП-доме: монтаж в ГКЛ
«Ребята сделали всё чётко и в срок. Дом 138 м² — думали будет долго, а уложились быстрее плана. Рекомендую.»

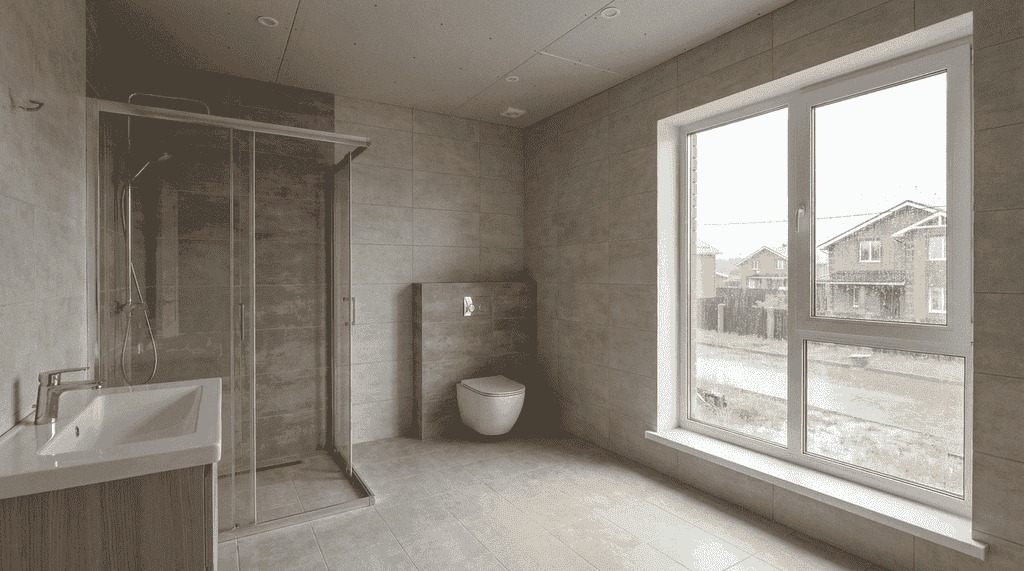

Фотогалерея объекта
5 фотографий с объекта: ход работ и результат. Нажмите на снимок, чтобы открыть крупно.
Похожие проекты по площади
2023Работы966 000 рубСИП-дом 142 м² — Русско-Высоцкое, Ломоносовский район, комплектация СТАНДАРТ
Площадь: 142 м²
2022Работы896 000 рубСИП-дом 140 м² — Приладожский, Кировский район, комплектация СТАНДАРТ
Площадь: 140 м²
2024Работы1 578 000 рубКоттедж из СИП-панелей 136 м² — Толмачёво, Лужский район, комплектация ПОЛНЫЙ
Площадь: 136 м²
2021Работы1 267 000 рубСемейный коттедж 144 м² — Сертолово, Всеволожский район, комплектация ПОЛНЫЙ
Площадь: 144 м²
